re du projet de requalification du centre-village, plusieurs interventions sont programmées au cours des prochaines semaines afin de finaliser les aménagements des différents secteurs. Nous vous remercions pour votre compréhension face aux adaptations de circulation temporaires nécessaires à la bonne réalisation du chantier.

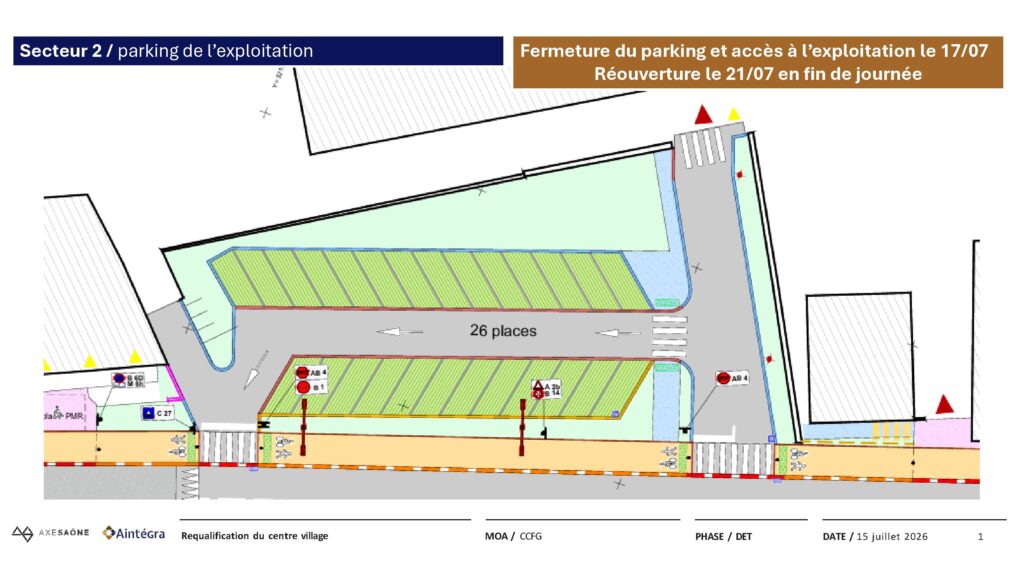

Secteur 2 – Parking de l’exploitation
Les travaux de finition se poursuivent avec :
- la réalisation des enrobés ;
- la pose du caniveau ;
- le nettoyage des espaces verts et la mise en place de la terre végétale ;
Information circulation : le parking et l’accès à l’exploitation seront fermés le 17 juillet.
La réouverture est prévue le 21 juillet en fin de journée.

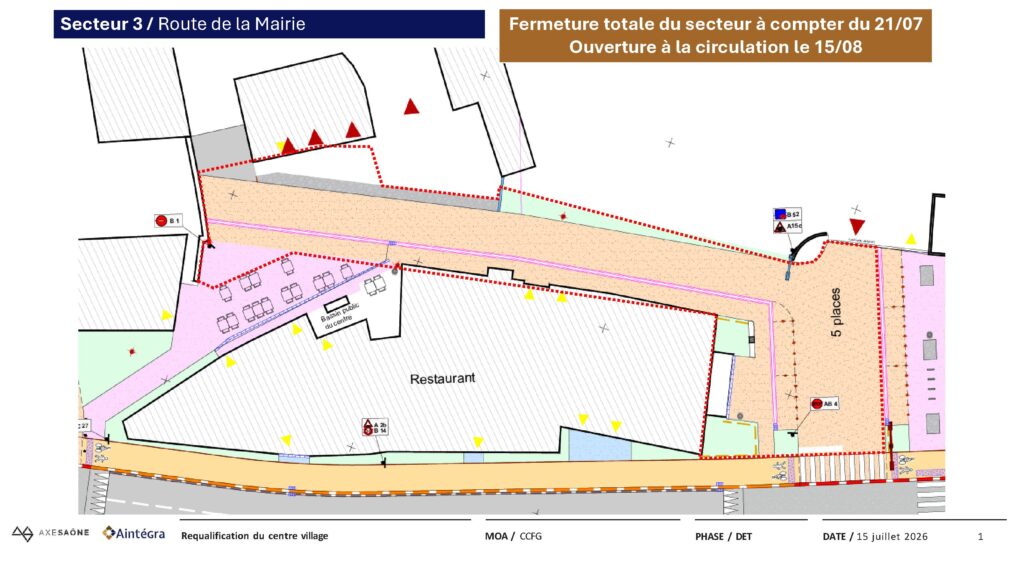

Secteur 3 – Route de la Mairie
Les travaux prévus comprennent :
- la réalisation des bordures et caniveaux ;
- la mise en œuvre des bétons à partir.
Information circulation : ce secteur sera totalement fermé à compter du 21 juillet. La réouverture à la circulation est prévue le 15 août 2026.

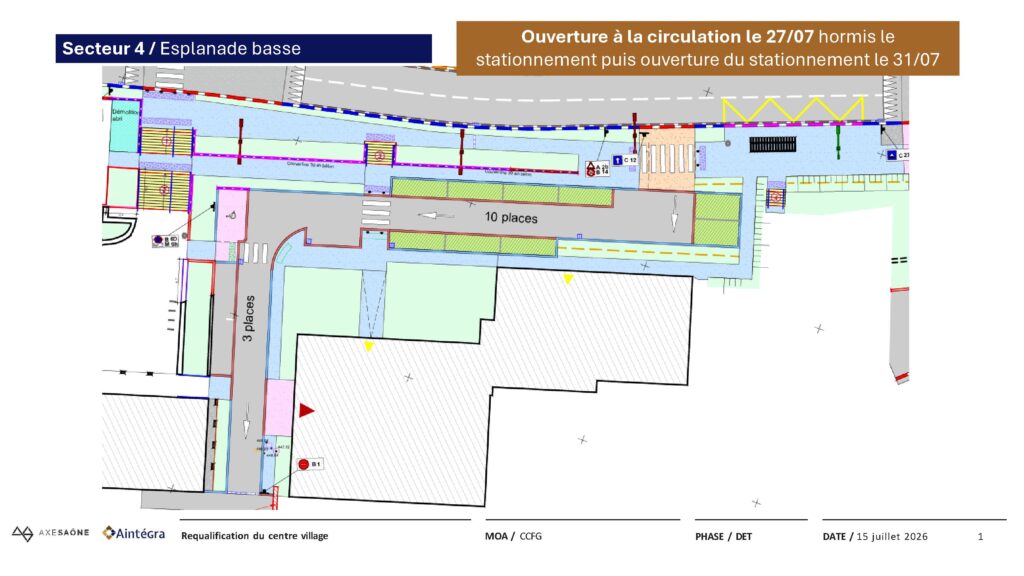

Secteur 4 – Esplanade basse
Les aménagements entrent dans leur phase finale avec :
- la mise en place de la terre végétale ;
- les finitions de maçonnerie ;
- la réalisation des bétons ;
- les enduits des murs.
Circulation :
- ouverture à la circulation le 27 juillet, sans possibilité de stationnement ;
- ouverture complète du stationnement le 31 juillet.
